Stadiul lucrărilor la tronsonul Mizil – Pietroasele al autostrăzii Ploieşti – Buzău
Redactia -
Irinel Ionel Scriosteanu, secretar de stat în Ministerul Transporturilor, a prezentat stadiul lucrărilor la Autostrada Moldoveni, lotul Mizil – Pietroasele.

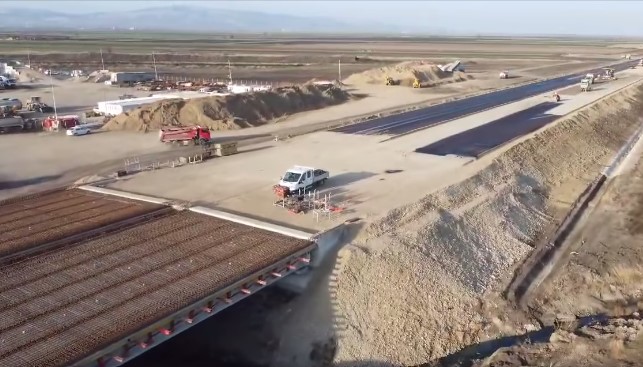

Pe șantier se lucrează atât la corpul autostrăzii, cât și la structuri (poduri și pasaje), iar stadiul lucrărilor este următorul:
au fost finalizate 22 din 29 podețe și se lucrează la restul de 7 podețe
se execută lucrări de montare a liselor de parapet, urmând să fie turnată placa de suprabetonare la podul peste pârâul Valea Ceptura II (km 22+134)
a fost armată placa de suprabetonare aferentă podului peste pârâul Ghighiu (km 22+600)
continuă armarea radierelor la Pila 1 și Culeea 1 aferente pasajului pe DJ102D peste autostradă (km 23+732) și pasajului pe DJ100C peste autostradă (km 20+809)
a fost finalizată montarea predalelor aferente podului peste pârâul Râiosu (km 27+294) și urmează montarea liselor de parapet și turnarea plăcii de suprabetonare
se montează predalele prefabricate din beton la pasajul peste autostradă de la (km 29+263)
au fost montate grinzile prefabricate, predalele, lisele de parapet aferente podului peste pârâul Naianca (km 34+369)
au fost montate grinzile prefabricate aferente podului peste pârâul Leoteasca (km 45+407) și se lucrează la montarea predalelor
a fost realizată rețeaua electrică pentru iluminat pe o lungime de 9 km
s-au asfaltat sensurile giratorii ce intersectează DJ100C
se așterne stratul de fundație din balast între podurile de la km 22+134 și km 22+606
se lucrează la stabilizarea umpluturilor și strat de formă între km 33+800 – km 49+350
au fost realizate șanțurile de scurgere a apelor pluviale pe o lungime de 14 km
se realizează forajul orizontal în vederea relocării conductei de gaz OMV Petrom
Pentru darea în trafic cat mai repede a acestui lot, este nevoie de o colaborare foarte strânsă între factorii implicați, implicit între constructorii asociați pentru realizarea acestuia.
